新闻

防疫任务重于山 标准院高效高标准完成防疫医院改造项目

浏览:   时间:2020-02-24 17:43

为抗击新型冠状病毒肺炎疫情,充分做好疫情防治工作,张家口市政府决定实施“张家口市中医院疫情预备治疗中心装修改造工程”。在接到张家口市政府的支援请求后,中国建筑标准设计研究院(简称“标准院”)领导迅速部署,牵头实施此项目的工程总承包任务。

时间紧任务重,2月5日接到工程任务,设计及施工项目周期仅有10天。2月6日标准院火速完成了方案设计,2月7日总承包施工团队进入现场进行拆除作业。经过十天的设计施工协作配合,设计牵头的工程总承包方式体现出了技术策划响应迅速、省工期、省造价的优势,项目按期完工并得到了张家口市卫健委、住建局、中医院等领导的充分肯定。

项目如期完工离不开标准院各部门的团结合作。因疫情管控,在接到工程任务后,院领导统一部署,相关部门第一时间进行了线上会议,当晚即完成所有行政审批工作,高效有力的支持了前方设计施工任务。

此外,作为工程总承包牵头单位代表,标准院项目管理团队接到任务后第一时间到达项目现场,组织人员召开会议,传达院领导对本项目防疫、安全、质量、工期要求,并沟通协调后期项目开展。在项目上把现场第一手资料反馈至设计团队进行图纸完善。

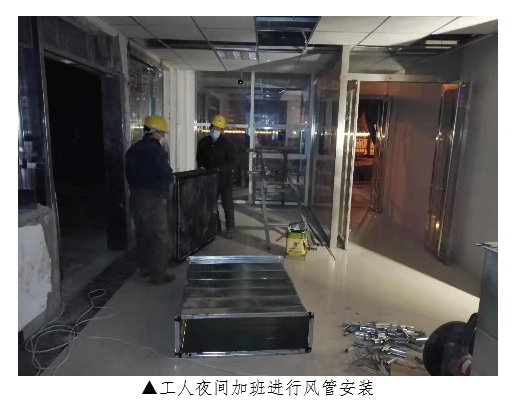

标准院项目管理团队根据项目进展情况,提前对施工方进行材料采购预警、施工进度预警、人员配置预警;及时解决施工过程中出现的问题;在现场提前协调解决土建与机电专业交叉作业问题,确保不发生因交叉作业而返工现象。项目管理人员组织工人每晚加急赶进度,确保工程按时交付。

本项目高度重视疫情管控,项目管理人员通过加强安全及疫情教育、每天早晚进行体温检测、提供防护口罩等方式,确保项目不发生疫情感染事故。

在十天的努力奋战下,以设计牵头的工程总承包方式体现出了高效项目管理优势,为客户提供了高质量服务,项目按期顺利完工!

疫情就是命令,防控就是责任!标准院积极响应国家号召、贯彻落实中央“ 坚定信心 同舟共济 科学防治 精准施策 ”方针和中国建设科技集团防疫工作部署的精神,秉承“一切高标准”的企业精神,充分体现央企社会担当责任,在本项目中延续标准院一贯严谨、专业、高效的行业口碑, 24小时不停歇全面展开工作,顺利完成任务,竭诚为抗击疫情及冬奥筹备保驾护航!
